新浪新闻

三期围堰昨日爆破拆除三峡大坝开始挡水发电 12.888秒连响定格天下第一爆

河南报业网-河南商报

关注

三峡工程三期围堰爆破备受关注,不仅因为其爆破的规模巨大,更在于其爆破的技术难度是世界水电建设史上所罕见的,因此被外界称为“天下第一爆”。堰内水位5日已充至139.5米高程。三峡围堰爆破前的各项准备工作就绪,昨天16时按计划爆破拆除。

全长580米、堰顶高程140米的三期上游围堰,是三峡三期工程重要的临时挡水建筑物,昨天爆破拆除的范围是,从5号堰块至左连接段480米范围的110米高程以上部分,拆除方量为18万多立方米,爆破实际填装炸药191.3吨,需雷管2534发,最大爆破水深达38米,整个爆破过程持续了12.888秒左右。

三期围堰的拆除标志着三峡工程由围堰发电期转入大坝发电期。

[现场目击]

900多响“礼炮”送围堰

6日16时整,三峡工程三期围堰爆破拆除现场指挥张曙光、邢德勇同时按下两个红色的按钮。几秒钟后,现场一阵密集的“噼啪”巨响。

12秒多共有900多响,犹如“燃放鞭炮”。为了减震,施工人员化整为零,将爆破堰体分解成971段,如同将191.3吨炸药变成一挂鞭炮,其中最大的一响炸药含量690公斤。

记者在现场看到,巨大的堰块如同多米诺骨牌,从北向南依次匍匐入江,江面上顿时巨浪翻腾,水花飞溅。

爆破结束后,记者在现场看到,有一块堰块没有倾倒。据现场技术人员介绍,在爆破前,网络没有检测到40发雷管,预计有一块不会倾倒,但考虑到这一块堰块不会影响爆破效果和大坝挡水效果,因而按预定计划实施起爆。下一步,将对这一堰块采取水下爆破的方式予以拆除。

16时10分,中国长江三峡工程开发总公司总经理、爆破总指挥李永安宣布:“三峡三期RCC围堰爆破拆除成功!”

[三重保险]

保证大坝不受伤

三期围堰与大坝轴线距离仅百米左右,左连接段与大坝紧密相连。葛洲坝集团副总经理、总工程师周厚贵告诉记者,他们进行了大量的试验,采取了多重保护措施。从目前已取得了监测数据看,三峡大坝未发现异常情况。

分段起爆化解震动施工人员将整个堰体分解成971段,就如同将191.3吨的炸药变成一支971响的鞭炮。采用“毫秒微差爆破网络”,非常严密地控制了炸药的安装密度和每一响的药量。

气泡帷幕削减冲击为了防止爆破所产生的水击波给大坝特别是大坝上的挡水闸门带来影响,爆破时还将在围堰与大坝之间形成双排气泡帷幕,如同安全气囊一样护住大坝。就是将两排密布着小孔的特制钢管插入40米水下,然后用空压机给压,产生大量的气泡,这些气泡形成一道帷幕,承受住爆炸所产生的巨大冲击波。

水位高差协助外倾工程人员还将借助水位高差来实现对大坝的保护。爆破之时,围堰基坑内的水位将达到139.5米高程,比围堰外的江面水位高出4米多,以保证堰体能够前倾式倒入江中,尽量减少对大坝的冲击。

[爆破意义]

转入大坝挡水发电期

中国长江三峡工程开发总公司总经理李永安介绍,围堰爆破是三峡工程中的一个标志性事件,它意味着工程由围堰挡水发电期转入大坝挡水发电期。

李永安介绍,三期围堰在三峡工程建设期间立下了汗马功劳,不仅代替未建成的大坝完成了挡水使命,而且保证了三峡左岸电厂顺利发电1130多亿度。今年5月20日三峡大坝全线到顶,23日国务院三峡工程验收组确认大坝具备挡水能力,这意味着三期围堰已经到了功成身退的时刻。李永安表示,大坝开始挡水,对发电、防洪以及通航都将发挥更大的效益。

[专家讲解]

建与毁都创造奇迹

作为围堰建设与拆除施工单位的负责人,葛洲坝集团公司总经理杨继学深有感触地说,三期围堰建设和拆除的技术难度都相当大,都是三峡工程建设过程中创造的奇迹之一。

葛洲坝集团的建设者们连续高强度作战,在短短的120天施工期里,建起一座相当于一座中型水库大坝的混凝土围堰,全长580米,堰顶高程140米,累计完成混凝土浇筑110.5万立方米。围堰的建设速度快,质量高,创造了水电施工的奇迹。

围堰爆破,无论从规模上还是技术难度上,都是世界水电建设史上所罕见的。18.67万立方米混凝土全部向上游方向倾倒,爆破炸药总量达191.3吨;围堰与大坝轴线距离仅百米左右,要确保爆破时大坝等建筑物不伤分毫;围堰堰体大部分处于水下,所有起爆均在35米深水下进行。这些都是高难度的技术考验。

[爆破影响]

三峡工程迎来新考验

10月,三峡水库将蓄水至海拔156米,比现有水位提高21米,提前两年发挥防洪效益,但大坝坝体和闸门等将接受更大压力的考验。

水位的提高将考验电厂运行能力。蓄水达到156米后,上下游水位落差可达到96米,机组将满负荷运转。

另一个考验是船闸。在海拔135米水位情况下,五级船闸只使用了四级,到156米时,必须启用五级才能确保船舶平稳通过。

随着大坝挡水,长江泥沙是否会在坝前淤积?这是个世界级的难题。

目前,中国有关部门正动员科技、工程及社会等方方面面的力量,采取加强监测、改善生态环境和在上游再建水库等措施,积极应对。最新监测表明,由于加强了对上游水土流失的治理,三峡库区的水土流失正以年均1%的速度递减。还有一个好消息就是,金沙江上的溪洛渡水利枢纽工程去年已经开工,仅溪洛渡就可减少三峡水库47%的入库泥沙量。

国务院三峡枢纽工程验收专家组组长、两院院士潘家铮说:“只有通过蓄水实践的检验,我们才能验证一系列模型和试验的结果的正确性,现在的任务是加强监测。”

[新闻链接]

爆破“关键词”

深水爆破

三期围堰堰体大部分处于水下,所有起爆均在水下进行,拆除工程主要的3个爆破药室均位于深度超过35米的水下。

乳化炸药

此次爆炸所用炸药分为两种,其中有葛洲坝集团自己研制并生产的高威力乳化炸药,另一种是国内生产的卷装炸药。乳化炸药不含有毒成分,并且爆炸后不产生固体物质,是真正的环保炸药,这种炸药现装现制,即使旁边有明火也不易引爆。这次爆破是先用雷管引爆起爆弹,再通过起爆弹引爆炸药。

数码雷管

数码雷管里装有微型电脑芯片,能设定各自不同的爆破响应时间,而且每发雷管都有身份采集,哪一发有问题一目了然。2500多发雷管就像密密麻麻的神经纤维一样,最后汇集到一个控制器上,由操作人员按钮引爆。

毫秒微差爆破网络

施工人员将整个堰体分解成971段,并采用“毫秒微差爆破网络”,非常严密地控制了炸药的安装密度和每一响的药量,避免震动叠加。两端为破碎性爆破,中间床段为倾倒性爆破。

驱鱼

为了保护水生动物,技术人员通过专业的电赶拦鱼机,通过水下电极建立起水下电场,迫使水底的鱼儿暂时搬家。驱鱼前,工作人员将通过超声波仪器探测到水底鱼类的数量、大小和活动方向,然后有针对性地把鱼群赶到安全的水域。

[新闻背景]

三峡工程三期围堰

三峡工程是当今世界上最大的水电工程,设计总工期为17年。为使工程早日发挥效益,采用围堰临时挡水方案以保障船闸通航和初期发电。专家设计在右岸导流明渠截流后修建的土石围堰保护下,利用一个枯水季节快速建造起碾压混凝土围堰,与左岸已经形成的二期大坝共同承担挡水任务。在三期围堰挡水的三年中,三峡左岸14台发电机组全部投产运行,发电1130多亿度,极大地缓解了华东、华南电力紧张局面。尽管围堰创造了世界奇迹,但它毕竟是临时工程,必须光荣隐退。

三期围堰爆破拆除大事记

3月30日,开始拆除2388立方米的围堰混凝土,拉开了三期围堰爆破拆除的序幕。

5月14日,三峡大坝三期围堰爆破模拟试验取得成功。

5月20日,世界上最大的混凝土重力坝——三峡大坝全线建成,围堰拆除进入倒计时。

5月26日,围堰基坑开始冲水,标志着围堰爆破拆除工作进入实施阶段。

5月27日,围堰上爆破孔里开始装填炸药。

6月2日,围堰爆破装填炸药全部结束,总装药量为191.3吨。

6月3日,零点20分,围堰填装的炸药逐渐没入水下(最低的炮孔位于101.5米高程)。

6月5日,围堰充水至139.5米高程,此时三峡库区水位为135米高程,充水结束。

6月6日,下午4时,三期围堰成功爆破。

(本版文图均据新华社)

爆破前的三峡工程三期围堰

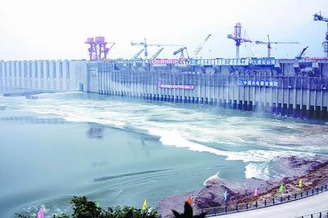

爆破成功后的情景

爆破瞬间

加载中...
