三峡今日点燃“天下第一爆”
贝壳财经
12秒爆破三期围堰 2534发雷管引燃191吨炸药 不会威胁大坝安全
三峡工程三期上游围堰堰内水位5日6时许已充至139.5米高程。至此,爆破前的各项准备工作就绪,6日16时将按计划爆破拆除。据葛洲坝集团三峡指挥部副指挥长易作成介绍,蒸发、渗漏可能会造成水位下降,为保证爆破时堰内水位在139米以上,充水高出原计划50厘米。围堰将采取“两端炸碎、中段倾倒”方式爆破拆除,整个爆破过程将持续12秒左右。
2534发
数码雷管传导引爆炸药
爆破将用2534发雷管在水下爆炸191.3吨环保炸药。葛洲坝集团三峡指挥部技术部部长余英介绍,此次爆破所用炸药分为两种,其中有葛洲坝集团自己研制并生产的高威力乳化炸药,另一种是国内生产的卷装炸药。所用的2534发雷管则全部是从德国澳瑞凯公司进口的数码雷管。
本次爆破先用雷管引爆起爆弹,再通过起爆弹引爆乳化炸药。这种二级传导把乳化炸药的威力发挥得淋漓尽致。卷装炸药主要填装在水平孔和浅孔里。
每发雷管里都装有微型电脑芯片,能设定各自不同的爆破响应时间。每发雷管都有身份采集,哪一发有问题一目了然。这2534发雷管最后汇集到一个控制器上,由技术人员按钮引爆。
191.3吨
爆破乳化炸药无毒环保
据介绍,这次爆破所用炸药本身不含有毒成分,并且爆炸后不产生固体物质,全部燃烧,是真正的环保炸药。乳化炸药在现场混装制成后,通过软管马上输送到围堰爆破孔内。这种现装现制的炸药性能稳定,即使旁边有明火也不易引爆。
据了解,在围堰充水前,爆破人员已将所有装置全部检查完毕,并成功进行了围堰爆破模拟试验。试验表明,采用的炸药和施工工艺完全满足RCC围堰爆破的需要。
18万立方米
碎土石不会堵塞进水口
爆破采取“两端炸碎,中段倾倒”法。爆破时,堰内充水将达到139.5米高程,堰外的水位是135米高程,整块倾倒的堰体在水头的作用下倒入堰外,即向背离大坝方向倾倒。另外,此次爆破只拆除110米高程以上部分。这样,这些倾倒的堰块就会整体倒入堰外,受围堰阻挡的堰块和碎石根本不会到大坝前。这部分土石方因不影响大坝,暂时不做清理。
至于爆破后堰体裂面的碎石处理,在堰体填装炸药打孔阶段,打孔时越到上游孔越深,这样炸完后形成的裂口有个坡度,碎石会自动顺坡下滑。爆破结束后将浮渣用船挖走。对于很少量飞向堰内的飞石和爆渣,堰内300多万立方米的清水再加上堰体离大坝百米左右的距离,将形成隔离屏障,防止其直接冲击大坝。
2个小时
坝前水域实行临时禁航
为确保左岸电站在围堰爆破过程中安全运行,三峡电厂已编制完成应急预案,成立了安全运行组织领导机构和应急分队,爆破期间均现场值守。6月6日,长江三峡通航管理局将分别在庙河、兰陵溪、尖棚岭、上引航道隔流堤头附近设置4条警戒线,分别布置1艘海巡艇进行现场警戒控制,同时设置大马力船舶值守。三峡大坝至曲溪(即长江上游航道里程46.7公里至54公里)的水域将实行两个小时的禁航。145米高程以上、2.6公里以内的岸上将禁止通行。
三峡大坝爆破当天将受严密的安全监测。工作人员将在大坝基础部位、三峡电厂、围堰内坝前区段水面等位置安装水击波、涌浪观测等设备,用于监测爆破对大坝及周围建筑物的影响。
新华社供稿/图
爆破不会威胁大坝
葛洲坝集团副总经理、总工程师周厚贵说,为了确保万无一失,我们进行了大量的试验,采取了多重保护措施,可以确保大坝不受影响。
1、分段起爆化解震动。为了减震,施工人员将整个堰体分解成971段,采用“毫秒微差爆破网络”,非常严密地控制了炸药的安装密度和每一响的药量。
2、气泡帷幕削减冲击。爆破时还将在围堰与大坝之间形成双排气泡帷幕,如同安全气囊一样护住大坝。就是将两排密布着小孔的特制钢管插入40米水下,然后用空压机给压,产生大量的气泡,这些气泡形成一道帷幕,使震波和水击波穿过帷幕到达大坝时,能量已衰减50%至70%。
3、水位高差协助外倾。爆破之时,围堰基坑内的水位将达到139.5米高程,比围堰外的江面水位高出4米多,以保证堰体能够前倾式倒入江中,尽量减少对大坝的冲击。
新闻链接
为何被誉为
“天下第一爆”
■水下爆破
拆除工程主要的3个爆破药室均位于35米以下的深水中。
■建筑物体积大
围堰拆除混凝土方量为18.67万立方米。
■时间长
整个爆破过程在12秒钟左右的时间里就要完成,包含延时爆破2000多次。
■炸药量大
爆破炸药实装总量高达191.3吨,爆破孔1022个。有人形容这样大的爆破量相当于要炸掉400个10层楼。
■技术难度大
围堰与大坝轴线距离近,最近约70至80米,最远处约122米。
整体拆除,分段爆破。整个爆破实际上由三个爆破网络所组成:左边与纵向围堰连接的部分和右岸坡段部分,需要采取破碎性的爆破方式,中间的围堰主体部分则是向上游的倾倒性爆破。
定向爆破与微秒差延时爆破技术相结合。
背景资料
三峡工程
围堰建设历程
围堰是水利工程中的一种临时挡水建筑物,通过将河床截断保证建筑物在干地施工。三峡工程12年建筑期间,包括即将爆破的围堰在内,共建筑了三期围堰,这些临时建筑为工程立下汗马功劳。
在三峡工程三期围堰建设过程中,施工难度越来越大。一期土石围堰最大堰高42米。二期围堰是深水高土石围堰,堰高近90米,施工水深达60米。三期上游围堰全长580米,堰顶高程140米。在其建设过程中,三峡围堰创造了多项“世界之最”。
三期围堰
“功成身退”
2002年11月三峡导流明渠截流,2003年6月三峡工程要实现蓄水、通航、发电的目标,三峡围堰就必须在这之间的枯水期内建成。在三期围堰挡水的三年中,三峡左岸14台发电机组全部投产运行,发电1100多亿度,极大地缓解了华东、华南电力紧张局面;三峡船闸通航货物8900多万吨,川江航道的改善使长江“黄金水道”重现生机,通航效益成倍增长;三峡水库形成22亿立方米的削峰库容,防洪功能开始发挥作用。
![]() |
![]() |

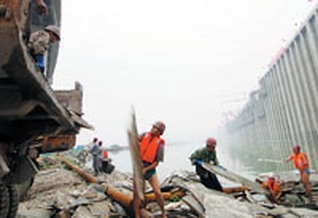

围堰堰内爆破前清漂
![]() |
