冲刺四季度 跑出加速度 西安城投集团重点项目建设再掀高潮

政府网站

关注

塔吊高耸、马达轰鸣、焊花飞舞……四季度交出优异“成绩单”,是实现全年目标任务的关键。连日来,西安城投集团按下重点项目建设“冲刺键”,刷新“进度条”,在各大项目建设现场,一幅幅奋进忙碌的生动图景,彰显出城投人的“速度与激情”。

守护万家“灯”与“火”

  攻坚克难保民生

坚强电网攻坚电力沟道项目是推进城市基础设施优化升级、提升城市承载力的重点工程,项目建成后全市电网安全供电能力将达到 1200 万千瓦,大大缓解我市“迎峰度夏”电力供应紧张局面。2022年初,按照全市九个方面重点工作总体部署,西安城投集团承担起全市城六区145条共计53.148公里电力沟道建设任务,其中本年度要完成110条路段29.75公里。

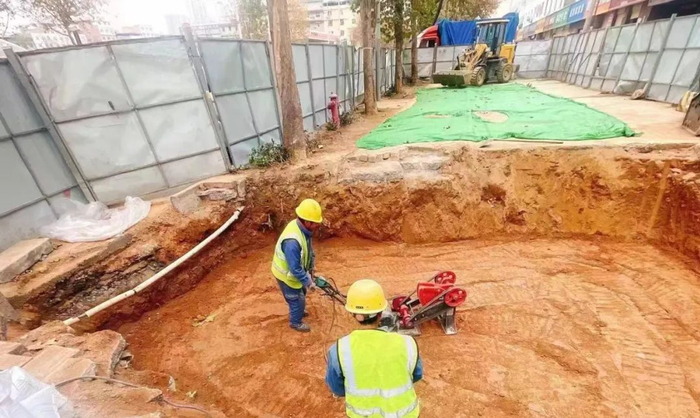

在太白南路与科技二路十字,长9米、宽8米、深15米的基坑内,轰鸣的顶管机正在稳步向前推进。现场负责人贠小军介绍,该项目目前正在进行支架安装等附属工程,将于今年底完工。

“11月开始,我们积极抢抓入冬前施工的黄金期,全员投入、加班加点顺利完成杨家村规划路、绿杨路等电力沟道项目建设,为完成全年任务奠定了坚实基础。”西安城投地下管网公司雷文斌说。

截至目前,城投集团负责的电力沟道项目已开工建设136条路段,完工115条路段、38.642公里,完成2022全年任务的104%。

如火如荼的电力沟道项目建设,用“光明”点亮了古城的大街小巷;紧锣密鼓陆续开工的燃气管网新建及改造项目,则把源源不断的“温暖”输送进西安千家万户。

2022年,按照全市九方面重点工作部署,西安城投集团计划完成次高压管道10公里、中压管道30公里,共计40公里市政燃气管道的建设任务。

“最怕遇到雨雪天气,就算穿着胶鞋,也挡不住从淤泥里渗透出来的寒气。”项目负责人徐凯说,“尤其是为了不影响市民生活,我们需要夜间施工,比白天的温度还要再低几度。但我们的全体人员不叫苦不叫累,全力确保工程按期保质完工。”

截至11月底,市政燃气管道已开工建设215项,其中196项竣工,16项阶段性竣工,3项正在建设,累计已完成49.17公里,完成年度目标任务123%。

同时,按照国务院办公厅《城市燃气管道等老化更新改造实施方案》的要求,西安城投集团还将分三年三批次完成58处主体、13处用户支线共计42公里老旧天然气管道改造任务。

不是忙碌在改造现场,就是奔波在前往施工现场的路上,这已成为老旧燃气管网项目负责人王柏盛工作的“常态”。今年以来,他带领团队先后完成了高新二路(科技路—科技一路)、经九路、含光路老旧燃气管网更新改造项目,又在11月底进入了刚开工的振华南路、工农路项目中。

“老旧管网改造项目相对于新建工程来说,难度更大”,王柏盛介绍,“地面上要么是交通要道、要么是复杂建筑,地下还受到密集的地下管线、地铁影响,施工时必须综合考虑多方因素。”

为了最大程度减小对周边交通、居民生活的影响,施工人员“昼伏夜出”,披星戴月忙碌在更新改造的第一现场,只为安全地将燃气输送至千家万户。

据了解,目前老旧燃气管网改造任务已完成17项,其中主体10项,支线7项,3项在建中,其余项目将陆续在12月全面开工。

冬日寒夜里,在项目现场一盏盏亮起的灯光下,不舍昼夜、分秒必争的城投人,将用心用情、为城为民的“暖流”注入地下电力和燃气管道脉络建设中,用流淌在千家万户的光明和温暖,守护着城市平凡又幸福的“烟火气”。

 助力健康幸福生活

医养项目“脉搏”强劲

作为西安市构建完善公共卫生服务体系的重要组成部分和重要民生工程,市公共卫生中心项目从建设初期就受到了社会各界的关注。

该项目分为“市八院新院区项目”和“市疾控中心新址项目”两部分,在建设过程中,两个项目逐渐形成了你追我赶的“赛跑”姿态。

“为保证全年目标任务完成,我们加快设备、材料订购速度,加大各参建单位协调力度,风雨无阻、节日不休,抢进度、战项目、挺优势、保目标,全力加速项目推进。”该项目负责人卿城说。

截至11月底,市八院新院区项目已全面封顶,二次结构累计完成80%,装修安装累计完成55%,能源中心二次结构完成95%,累计完成投资约12.1亿元。而市疾控中心新址项目则“更快一步”,目前已完成既定建设任务,项目验收工作正在有条不紊进行。

全力“加速跑”的还有西安城投红光养老公寓项目。在西三环和阿房一路东南角,一幢幢楼房拔地而起,已展现出这座大型综合性健康颐养社区的建设轮廓。

“作为城投集团持续关注民生发展、补齐养老服务短板的重要尝试,红光养老公寓致力于以医养结合精准服务、智慧养老数字赋能,填补高品质养老服务空白,打造城市康养社区项目典范。”项目负责人刘怡介绍,“进入四季度,我们制定专项措施,实时调整优化工序,全体工作人员铆足干劲,与时间赛跑,推动项目超额完成年度目标任务。”

截至目前,该项目1号、2号、8号至11号、13号、14号楼共8栋主体封顶。3号楼基础换填完成、4号楼主体至3层、12号楼主体至9层。地下车库整体完成90%以上,安装及外立面工程正按计划推进。

西安城投集团把“以人民为中心”的发展思想融入到“病有所医,老有所养”的项目建设中,以时不我待、只争朝夕的强劲“脉搏”,输送着提高城市综合服务能力的不竭动力。

       扩骨骼通经络

铺就高质量发展“快车道”

交通是一座城市的血脉和骨架,承载着城市的发展和未来。2022年,按照市委市政府安排部署,西安城投集团把抓城市建设管理服务水平提升作为重点,打通“大动脉”,畅通“微循环”,不断完善着西安现代化综合立体交通网。

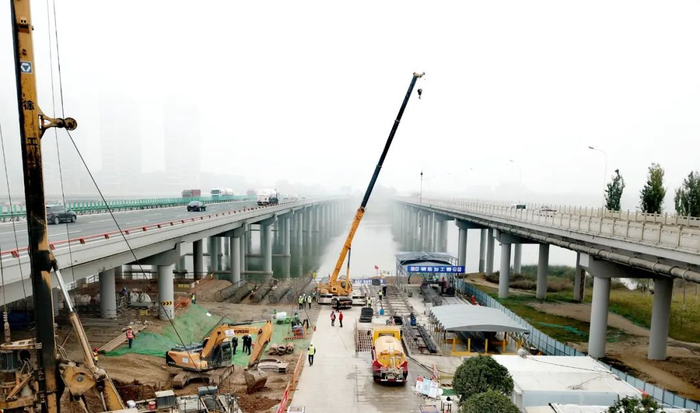

“首根桩基灌注成功!”11月23日,北辰大道与绕城高速互联互通项目现场,工作人员脸上洋溢着难掩的喜悦。该项目重要节点-灞河大桥拼宽段首根桩基顺利灌注,项目“开局即冲刺”,比计划时间提前了107天启动建设。

北辰大道与绕城高速互联互通项目,位于绕城高速与北三环南北辅道之间,是城北“三横三纵”快速路网的重要组成部分。项目建成后将形成高速公路与市政道路的快速转换通道,对于改善城北交通环境、缓解区域交通压力、构筑区域一体化交通网络具有重要意义。

“首桩提前灌注,为我们后续项目建设争取了宝贵时间,也为年底完工奠定了坚实基础。”现场工作人员表示,“项目提前启动是对所有人的鼓舞,在年底快速冲刺阶段,我们将振奋精神,跑好项目建设‘每一棒’,全力迎战后续施工。”

相似的“酣战”景象,还出现在西安市城北的西铜高速城市段尚稷路立交(二期)工程项目现场。该项目作为尚稷路与西铜路进行交通转换的枢纽,也是西安市快速路网体系中重要的组成部分,承担着助力大西安“北跨”,拉大城市骨架的重要任务。

“自2022年7月15日工程开工以来,我们面对地质条件复杂、苗木路灯迁移、交通疏导等一列问题,超前谋划、科学组织、合理安排施工任务。特别是在四季度冲刺关键期,我们制定了桥梁预应力混凝土冬季施工专项方案,采取连续箱梁混凝土一次性浇筑工艺,极大提高了施工效率”,城投集团环通公司董军军介绍,“目前该工程已经从下部结构转入上部预应力混凝土连续梁和钢结构桥梁施工,计划2023年底全面建成通车。”

项目建成后,不仅能够解决尚稷路快速路与西铜快速路之间的快速交通转换问题,还能连接起渭北、西安北客站、浐灞生态区及国际港务区等重要节点,方便市民快速通达。

不断完善的交通网格高效联通起西安城市各个片区,市民的“幸福”生活随着高质量的路网一同延伸。在西安市的道路版图中,一条名为“幸福”的道路正在逐渐“延长”,助推着城市板块之间更好地互动和融合。

在幸福路北延伸项目施工现场,工作人员争分夺秒抢时间,全力以赴赶工期。

幸福路北延伸项目,南起华清路,北至矿山路,是我市“东部轴线”路网连接关键工程。作为市委市政府稳增长、惠民生的重要抓手,也是推进城市板块之间互动和融合的一举多得项目,该项目对完善城东地区综合交通体系、缓解东二环交通压力、加快城东经济发展具有重大促进作用。

由于该项目上跨陇海铁路线,下穿华清路,全线与地铁8号线并线,为工程施工增加了不小的难度。“华清路段地下管线复杂,7种管线影响主体施工。”项目负责人李昊阳介绍,“我们积极与产权单位对接,及时组织协调,充分了解各方要求,不断优化方案缩小管线迁改长度,减小迁改难度。”

目前,该项目前期环评、稳评,以及华清路以北管线迁改、临时倒改路施工均已完成,正在全速推进中。

在古城西安的“大棋盘”上,城投集团承担的一条条道路建设任务如织经纬,畅通了经济发展主动脉,为城市发展积蓄强劲动能。

节点恰似鼓点,催人全力奋进。锐意进取、埋头苦干的城投人,正在以“闯”的精神、“拼”的劲头、“干”的作风,奋力冲刺全年目标任务,为市民美好生活、城市幸福宜居全面赋能,推动西安高质量发展迈出更加坚实的步伐。
