探访地铁现场② | 换乘站建设之难:不让一粒粉尘飘进一墙之隔的地铁运营区
新华报业网
原标题:探访地铁现场② | 换乘站建设之难:不让一粒粉尘飘进一墙之隔的地铁运营区
地铁,让城市街道“变”得宽敞,使人们生活更加灵动。在江苏,南京、苏州、无锡,共有14条、总长525公里的地铁线,日均服务400多万人次。这3个城市以及常州、徐州和南通,在建地铁一共17条,总里程达454公里。
围挡之中、地面之下,地铁建设与享受着“地铁生活”的你我似乎有些遥远。近日,交汇点记者实地探访多个地铁建设现场,带你一起看看那些“神秘”地带的内景。
城市地铁逐渐由线成网,南京地铁在市区呈“井”字型连接,苏州、无锡2021年也将实现地铁的网络化运营。
当一墙之隔便是运营中的地铁线路,换乘站的建设有多难?近日,在苏州地铁3号线盘蠡路站,交汇点记者一探究竟。
在盘蠡路站,3号线与2号线实现“T”字换乘。2015年3月,3号线盘蠡路站开工建设,去年5月主体结构封顶,近期正在进行内部结构与出入口的施工。

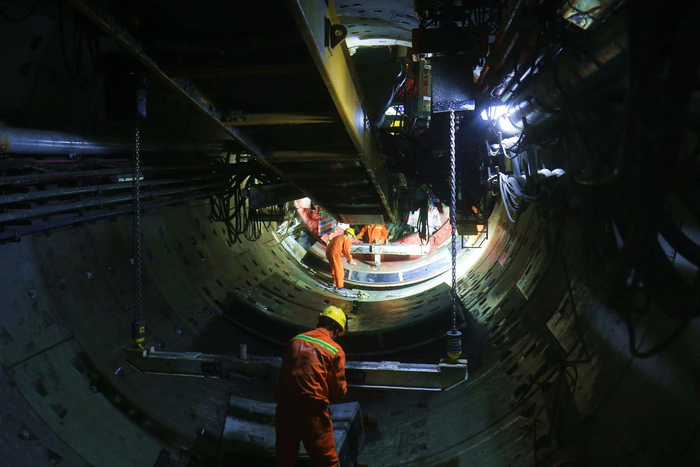

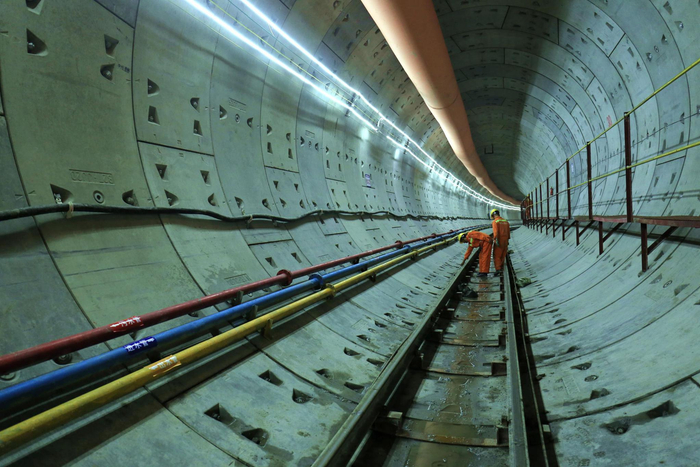

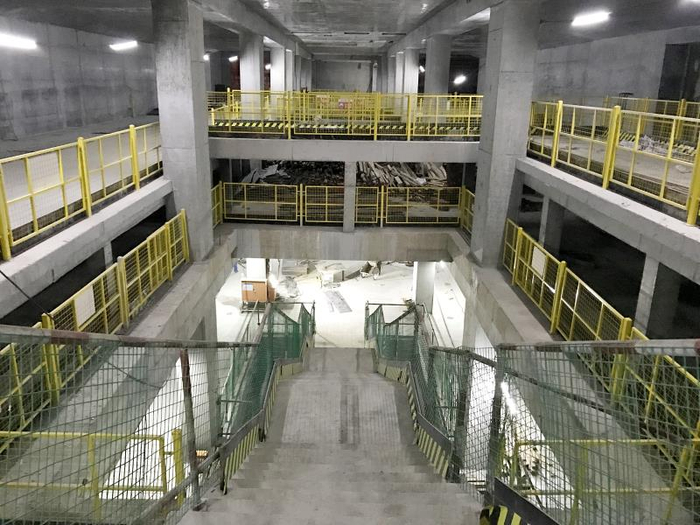

从地面往下走,到达地下22.7米的站台层后,交汇点记者看到,一些工人正在轨行区作业,新旧站点之间换乘的楼梯已经建好。顺着楼梯看去,尽头是一堵钢筋混凝土的墙壁。施工现场负责人介绍,这是80厘米厚的内衬墙,一墙之隔便是2号线的轨行区。


3号线盘蠡路站自身建设具有相当的难度:路面车流量大,周边建筑物及管线多,施工必须保证周边建筑物的安全;因为是地下三层站,作为车站围护的地下连续墙需要打52米深,穿越8个地层、1个承压水层,如此深的地下连续墙较为少见。
更难的是与2号线站点的对接,施工现场负责人说:“施工必须万无一失,必须保证既有线路的绝对安全。”

设计单位、中铁第四勘察设计院集团有限公司城地院副总工程师杨亚介绍,超前规划、预留空间,可以减少换乘站的建设风险,实现站台换乘,否则因建设条件限制,换乘站的功能会受损,只能通道换乘,乘客需要多花时间、多走路。


2号线盘蠡路站设计建造时,已经在土建和机电上为3号线的换乘车站做了预留,但两站打通依然存在难点:新建车站基坑开挖时,需要破除对接区域内的地下连续墙,对施工安全是一个挑战;建设主体结构时,需要与既有车站的底板、中板和顶板无缝对接;主体结构完成后,还要破除对接区域内的封堵墙,使两站互联互通、浑然一体。
中铁二局负责该站点建设的项目部总工程师袁国发介绍,为了减少对2号线的影响,破除地下连续墙和内衬墙时,都采取机械+人工方式,并且在2号线停运后进行。施工时还对新建站点与2号线连通处进行严密封堵,防止施工过程中的粉尘、烟雾和电焊产生的气味等进入2号线运营区,避免触发自动报警,引起乘客恐慌,造成停运。项目部书记黄兴焰很自豪:“建设至今,没有一例乘客投诉。”
链接:
苏州地铁第二轮建设接近尾声
苏州已开通3条地铁线路,运营里程120.7公里,日客流量超过90万人次。
目前,正在建设3号线和5号线。

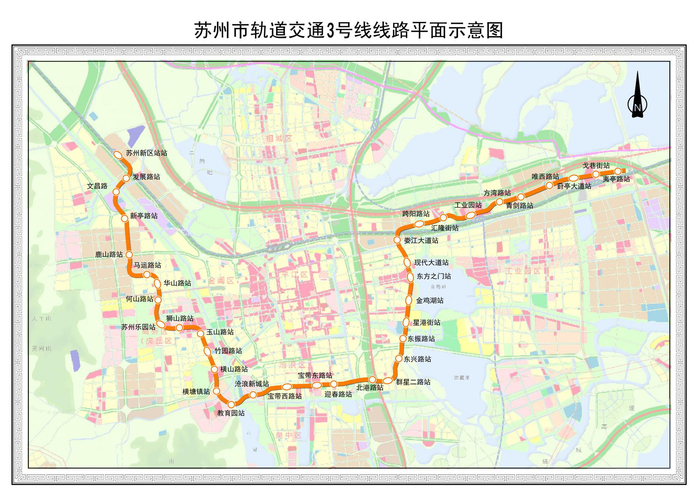

3号线全线车站主体结构施工基本完成,盾构区间隧道掘进完成93.6%,正在进行附属结构施工及机电安装、装修施工。3号线计划明年12月底试运营。

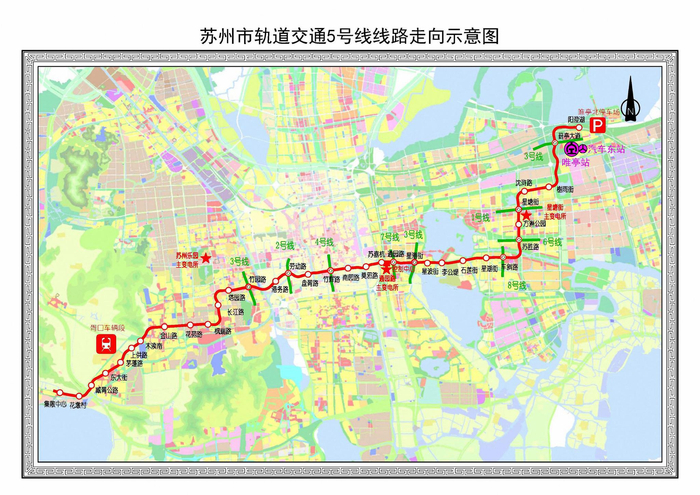

5号线全线34座车站及3段明挖区间,全面推进主体围护结构施工,12个车站正在进行主体结构施工,1个车站结构封顶,首台盾构机已始发。5号线计划2021年6月试运营。
